Gros œuvre construction : définition, étapes et prix au m²

Le gros œuvre désigne les travaux de structure assurant la solidité du bâtiment.

  • Comprend l’ossature porteuse, les fondations et la charpente.
  • Phases clés : fondations, murs porteurs, et mise hors d’eau.
  • Fondations entre 100 et 250 € par m³ de béton coulé.
  • Profondeur hors-gel varie de 0,20 m à 0,95 m selon les régions.
  • Assainissement non collectif coûte 4 500 à 15 000 €.

Définition du gros œuvre d’un bâtiment

C’est quoi le gros œuvre en bâtiment ?

Le gros œuvre désigne l’ensemble des travaux de structure qui assurent la solidité et la stabilité d’un bâtiment. Il constitue le squelette de la construction : il reprend les efforts subis par l’édifice (vents, séismes, charges d’exploitation) et les transmet au sol. Sans un gros œuvre correctement réalisé, aucune finition n’est envisageable en toute sécurité.

Concrètement, cette phase comprend l’ossature porteuse : les murs porteurs, les poteaux, les poutres, les planchers, ainsi que les fondations qui ancrent le bâtiment au terrain. C’est le premier corps d’état à intervenir sur un chantier.

Quelles sont les étapes du gros œuvre ?

Les travaux du gros œuvre se déroulent dans un ordre précis, chacun dépendant du précédent. Voici les trois grandes phases qui le composent :

  • Fondations et assainissement : terrassement, coulage des semelles (entre 0,20 m et 0,95 m de profondeur hors-gel selon les régions), et mise en place des canalisations d’alimentation en eau potable et d’évacuation des eaux usées
  • Murs porteurs et élévation : construction des murs extérieurs et des refends porteurs en matériaux comme le parpaing, la brique ou le béton armé, sans inclure les cloisons intérieures
  • Charpente et couverture hors d’eau : pose de la charpente (bois, acier ou béton) et de la couverture (tuiles, ardoises, zinc) pour mettre le bâtiment hors d’eau et le protéger des intempéries

Fondations et terrassement : première étape du gros œuvre

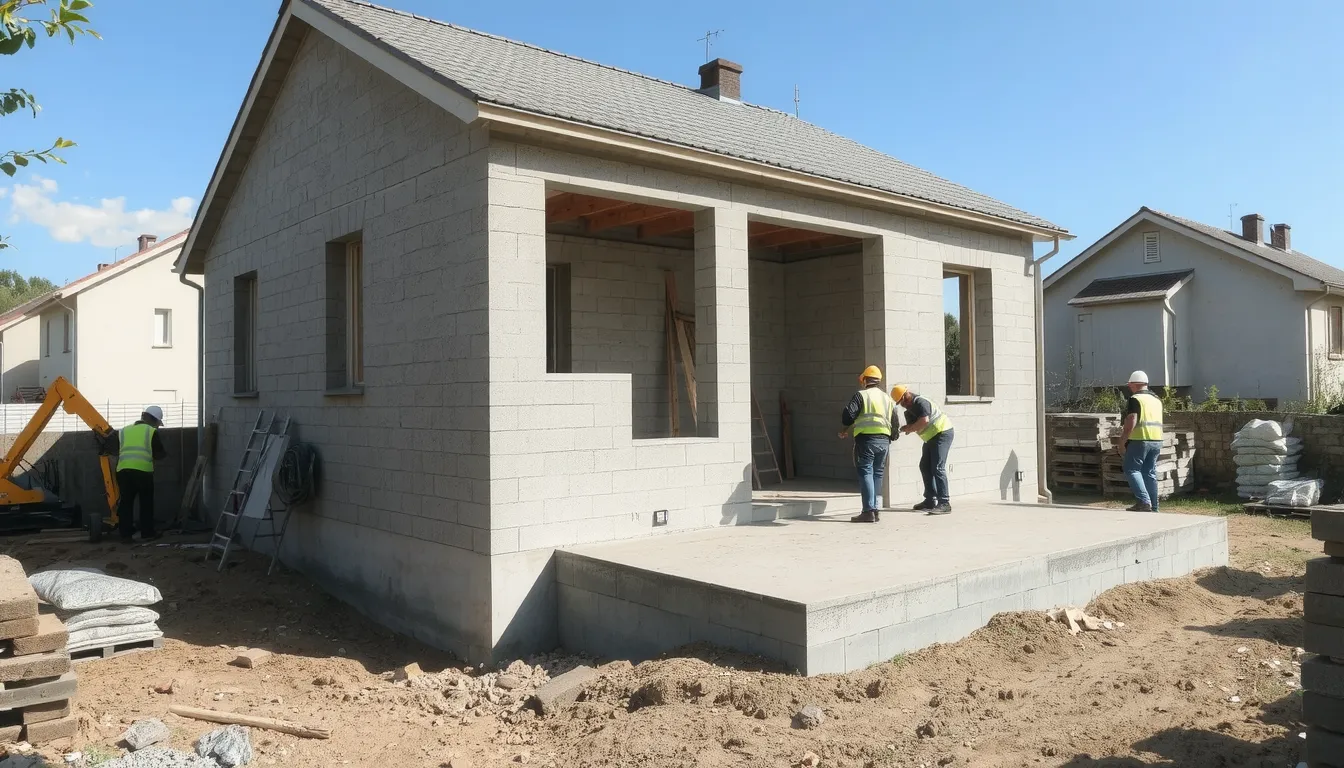

gros oeuvre construction

Le terrassement consiste à préparer le sol pour recevoir la construction. On creuse les tranchées et on évacue la terre. Cette étape coûte en moyenne 30 à 60 € par m³ de terre déplacée.

Viennent ensuite les fondations, qui assurent la stabilité du bâtiment. Leur profondeur hors-gel varie de 0,20 m à 0,95 m selon les régions. Elles sont coulées dans des tranchées en béton, pour un prix compris entre 100 et 250 € par m³.

Ces travaux sont essentiels pour répartir le poids de l’édifice et éviter tout mouvement du sol. Un vide-sanitaire d’au moins 20 cm de hauteur est souvent aménagé pour protéger la maison de l’humidité.

Assainissement et viabilisation dans le gros œuvre

L’étape d’assainissement et viabilisation suit directement la réalisation des fondations. Elle consiste à raccorder le terrain aux réseaux publics : eau potable, électricité, gaz et télécommunications.

Pour l’évacuation des eaux usées, deux solutions existent. Le raccordement au réseau collectif est privilégié quand il est disponible. En l’absence de réseau, un assainissement non collectif (fosse septique) est obligatoire, pour un coût compris entre 4 500 et 15 000 €.

Ces travaux commencent dès le terrassement. Ils garantissent que la maison sera autonome, salubre et conforme aux normes avant la construction des murs porteurs et de la charpente.

Charpente et couverture : mise hors d’eau

Après l’élévation des murs, l’étape cruciale de la charpente et de la couverture protège le bâtiment des intempéries. La charpente, en bois ou en acier, constitue la structure du toit et stabilise l’ensemble de la construction. La couverture, faite de tuiles, d’ardoises ou de zinc, assure la mise hors d’eau de la maison. Cette phase dure environ une douzaine de semaines pour une maison individuelle.

Le choix des matériaux influence directement le prix et la durabilité. Une charpente traditionnelle en bois offre une excellente isolation naturelle, tandis que l’acier permet de grandes portées sans points d’appui intermédiaires. Le coût de la couverture varie fortement selon la forme du toit et le matériau choisi, mais il représente une part importante du budget total du gros œuvre.

Différence entre gros œuvre et second œuvre

Pour bien comprendre l’avancement d’un chantier, il est essentiel de distinguer ces deux phases. Le gros œuvre constitue le squelette de la construction, tandis que le second œuvre rend le bâtiment habitable et fonctionnel. Le premier intervient toujours avant le second dans le planning des travaux.

  • Gros œuvre : ossature porteuse, stabilité et solidité de l’édifice fondations, murs porteurs, poteaux, poutres, planchers, charpente et couverture.
  • Second œuvre : isolation thermique et phonique, cloisons intérieures, électricité, plomberie, chauffage, ventilation, revêtements de sols et murs, menuiseries.
  • Ordre logique : le gros œuvre est réalisé en premier pour assurer la structure, puis le second œuvre vient aménager et équiper l’intérieur.

Concrètement, le gros œuvre représente environ 30 à 40 % du budget total d’une maison individuelle et dure en moyenne une douzaine de semaines. Le second œuvre, plus long et plus technique (isolation, réseaux, finitions), peut prendre plusieurs mois supplémentaires. Un chantier bien ordonné ne mélange jamais ces deux phases : la mise hors d’eau (toiture étanche) doit être acquise avant d’entamer l’isolation et les gaines techniques.

Élévation des murs et ossature porteuse

Cette phase constitue le cœur du gros œuvre. On y construit l’ossature porteuse du bâtiment : murs extérieurs, poteaux, poutres et planchers. Ces éléments reprennent toutes les charges verticales de la maison, du toit jusqu’aux fondations. Attention, les cloisons intérieures non porteuses ne font pas partie de cette étape.

Les matériaux les plus courants sont le parpaing, le béton armé, la pierre ou la brique. Le choix dépend du terrain, du budget et des contraintes techniques. Un mur porteur bien réalisé garantit la solidité et la stabilité de l’édifice pour des décennies, en s’appuyant sur les fondations préalablement coulées.

Prix du gros œuvre : budget et durée des travaux

Poste de travaux Prix unitaire Durée estimée
Étude de sol 1 000 à 2 500 € 1 à 2 semaines
Terrassement 30 à 60 € par m³ 1 à 2 semaines
Fondations 100 à 250 € par m³ 2 à 3 semaines
Assainissement non collectif 4 500 à 15 000 € 1 semaine
Élévation des murs et ossature 100 à 200 € par m² 3 à 4 semaines
Charpente et couverture 50 à 150 € par m² 2 à 3 semaines

Pour une maison individuelle, la durée totale des travaux de gros œuvre atteint environ une douzaine de semaines. Ce délai peut varier selon la complexité du projet, les conditions météorologiques et la disponibilité des artisans.

Le budget global du gros œuvre représente généralement entre 30 % et 40 % du coût total de construction. À titre indicatif, pour une maison de 100 m², comptez 50 000 à 80 000 € pour l’ensemble des postes listés ci-dessus.

Plusieurs facteurs influencent ces tarifs : la nature du sol (qui détermine le type de fondations), la région (les prix de la main-d’œuvre varient du simple au double), et les matériaux choisis (parpaing, brique, bois ou béton armé). N’hésitez pas à demander plusieurs devis détaillés avant de vous lancer.

FAQ : questions fréquentes sur le gros œuvre d’une construction

Que comprend le gros œuvre d’une construction ?

Le gros œuvre comprend tous les travaux de structure qui assurent la solidité et la stabilité du bâtiment : fondations, murs porteurs, planchers, poutres, charpente et couverture. Il constitue le squelette du bâtiment avant les finitions.

Quels sont les principaux travaux du gros œuvre ?

Les principaux travaux sont le terrassement, les fondations, le drainage, l’assainissement, l’élévation des murs porteurs, la réalisation des planchers et dalles, ainsi que la pose de la charpente et de la toiture. Ces étapes mettent le bâtiment hors d’eau et hors d’air.

Quelles étapes du gros œuvre pour une maison ?

Pour une maison individuelle, les étapes clés sont : terrassement et fouilles, coulage des fondations, mise en place du vide sanitaire ou de la dalle, construction des murs porteurs, pose de la charpente et couverture. Ces travaux précèdent le second œuvre.
